W skrócie: W kontrakcie publicznym gotówka zamraża się w trzech miejscach: w zabezpieczeniu należytego wykonania, w okresie realizacji przed odbiorem i w kaucji zatrzymanej po zakończeniu. W modelowym kontrakcie na 8 mln zł netto samo zabezpieczenie 5% oznacza 400 tys. zł wyjęte z firmy na kilka lat, choć zamiast gotówki można wnieść gwarancję o składce rzędu kilku tysięcy złotych rocznie. Ustawa daje waloryzację, zaliczki i płatności częściowe, ale sama luki kasowej nie domyka.
Gdzie powstaje luka gotówkowa w kontrakcie publicznym
Polski rynek zamówień publicznych to 587 mld zł rocznie, ponad 16% PKB, a średnia liczba ofert w postępowaniu wynosi 2,89. Bariera wejścia rzadko jest techniczna: 21% firm nieskładających ofert wskazuje ryzyka prawne i finansowe, a 10% zbyt wysoką wartość wadium lub zabezpieczenia. Problem jest kasowy, nie kompetencyjny.
Ten sam mechanizm zamrażania gotówki dotyka podwykonawców na budowie: opisujemy go w tekście o zatorach płatniczych w budownictwie.
Modelowy kontrakt: 8 mln zł netto, 14 miesięcy realizacji, marża 8% (640 tys. zł), zabezpieczenie należytego wykonania 5% wniesione w pieniądzu przed podpisaniem umowy, płatności częściowe po 20% wartości w miesiącach 5, 9 i 13, płatność końcowa 40% miesiąc po odbiorze.

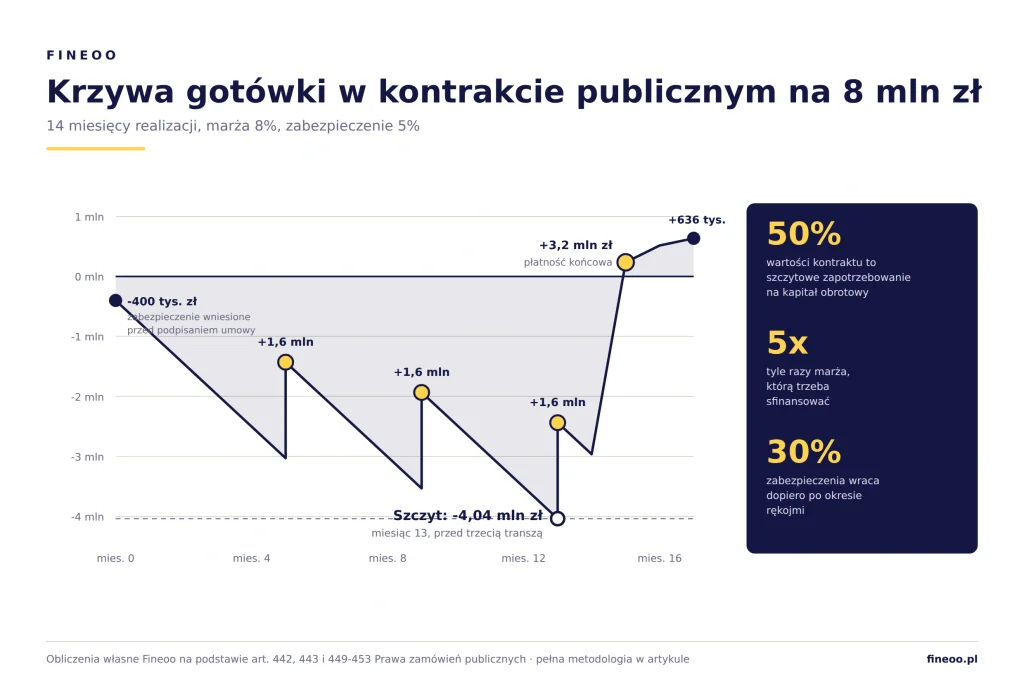

Krzywa gotówki w kontrakcie publicznym na 8 mln zł

Skumulowana pozycja gotówkowa od wniesienia zabezpieczenia do zwrotu ostatniej części po rękojmi. Punkty: -400 tys. zł (miesiąc 0), +1,6 mln zł (miesiące 5, 9, 13), szczyt -4,04 mln zł (miesiąc 13), +3,2 mln zł (miesiąc 15), +636 tys. zł po okresie rękojmi.
Z modelu wynikają trzy rzeczy. Szczytowe zapotrzebowanie na kapitał obrotowy to 4,04 mln zł, czyli pięciokrotność marży, którą kontrakt ma wygenerować. Najgłębszy dół przypada na miesiąc 13, tuż przed końcem realizacji, a nie na jej starcie - i to tutaj firmy najczęściej się przeliczają. Marża materializuje się dopiero po okresie rękojmi, bo ostatnie 120 tys. zł zabezpieczenia wraca po jego zakończeniu.
Co daje ustawa, a czego nie daje
| Przepis | Co daje wykonawcy | Gdzie jest granica |
|---|---|---|
| Art. 443 | Obowiązek płatności w częściach albo udzielenia zaliczki | Tylko przy umowach dłuższych niż 12 miesięcy. Ostatnia część wynagrodzenia do 50% całości, zaliczka nie mniej niż 5% |
| Art. 442 | Możliwość zaliczki, jeśli przewidziano ją w dokumentach zamówienia | Powyżej 20% wynagrodzenia zamawiający ma obowiązek żądać zabezpieczenia zaliczki, najczęściej gwarancji |
| Art. 439 | Klauzule waloryzacyjne w umowach dłuższych niż 6 miesięcy | Maksymalną wartość zmiany określa zamawiający, a waloryzacja wymaga aneksu i wskaźników publikowanych z poślizgiem |
| Art. 452-453 | Formę zabezpieczenia należytego wykonania wybiera wykonawca | Do 5% ceny ofertowej, w uzasadnionych przypadkach 10%. Do 30% zamawiający może zatrzymać na okres rękojmi |
| Art. 465 | Ochrona podwykonawcy: zamawiający płaci mu bezpośrednio | Kwotę potrąca z wynagrodzenia wykonawcy, a powyżej 5% wartości umowy jest to podstawa do odstąpienia |
Wniosek praktyczny: przy kontrakcie krótszym niż rok żaden przepis nie chroni wykonawcy przed sfinansowaniem całej realizacji z własnych środków.
Cztery ruchy, które domykają lukę
| Faza kontraktu | Co się dzieje z gotówką | Narzędzie | Efekt |
|---|---|---|---|
| Przed podpisaniem umowy | Trzeba wnieść zabezpieczenie 5% | Gwarancja zamiast pieniądza | 400 tys. zł zostaje w firmie |
| Realizacja, przed odbiorem | Materiał, wynagrodzenia, podwykonawcy | Prefinansowanie kontraktu | Środki w transzach pod harmonogram |
| Od odbioru do zapłaty | Faktura wystawiona, do 30 dni oczekiwania | Faktoring | Do 90% wartości faktury w 24 h |
| Po zakończeniu | 30% zabezpieczenia zatrzymane na rękojmię | Gwarancja zamiast pieniądza | Brak zamrożenia na kilka lat |
Kolejność nie jest przypadkowa: zaczynamy od najtańszego ruchu. Zamiana zabezpieczenia gotówkowego na gwarancję bankową lub ubezpieczeniową to w modelowym kontrakcie różnica między zamrożeniem 400 tys. zł na ponad pięć lat a składką rzędu 4-10 tys. zł rocznie, przy rynkowych stawkach 1-2,5% od sumy gwarancyjnej. Dopiero potem sięgamy po finansowanie zewnętrzne - i tylko na tę część luki, której nie domyka sam harmonogram odbiorów.
Prefinansowanie kontraktu: mechanizm i zabezpieczenia
Prefinansowanie zamyka najgłębszą część luki, czyli okres od podpisania umowy do odbioru. Środki wypłacane są w transzach uruchamianych pod zamówienia i faktury od dostawców, a spłata jest powiązana ze spływem należności z finansowanego kontraktu. Okres finansowania dopasowuje się do kontraktu, zwykle 12-36 miesięcy, w złotych, euro lub dolarach.
Najważniejsze pytanie każdego wykonawcy brzmi: czym takie finansowanie jest zabezpieczone. Podstawą jest cesja należności z tego samego kontraktu, który finansujemy. To sedno konstrukcji i jednocześnie jej największa zaleta - instytucja finansująca ocenia przede wszystkim kontrakt i wiarygodność zamawiającego, a nie wyłącznie historię bilansu wykonawcy. Pozostałe formy dobiera się uzupełniająco, zależnie od kwoty i struktury transakcji.
| Forma zabezpieczenia | Rola w strukturze finansowania |
|---|---|
| Cesja należności z finansowanego kontraktu | Podstawa. Płatność od zamawiającego spłaca limit, dlatego ocena opiera się na kontrakcie, a nie na majątku firmy |
| Gwarancja lub poręczenie | Wzmacnia strukturę i zwykle poprawia warunki cenowe |
| Zastaw rejestrowy lub przewłaszczenie | Na maszynach, sprzęcie lub zapasach, najczęściej gdy finansujemy zakup tego właśnie majątku |
| Hipoteka | Przy wyższych kwotach lub dłuższych okresach. Obniża koszt finansowania, ale nie jest warunkiem koniecznym |
| Weksel in blanco | Standardowy element dokumentacji, uzupełniający pozostałe zabezpieczenia |
Jedna rzecz do sprawdzenia przed podpisaniem umowy: wiele wzorów umów o zamówienie publiczne zawiera zakaz cesji albo wymaga zgody zamawiającego na przelew wierzytelności. To krótki paragraf, który przesądza o kształcie całego finansowania. Warto omówić go zanim umowa zostanie zawarta, a nie miesiąc później, gdy trzeba już płacić za materiał.
Faktoring: od odbioru do zapłaty
Prefinansowanie pracuje do dnia odbioru. Potem zostaje jeszcze ustawowy termin płatności - przy dłużniku publicznym nie może przekraczać 30 dni od doręczenia faktury, a przy podmiotach leczniczych 60 dni. Faktoring skraca to oczekiwanie do jednego dnia: do 90% wartości faktury trafia na konto w ciągu 24 godzin. W modelowym kontrakcie to cztery faktury etapowe, a przy płatności końcowej 3,2 mln zł oznacza do 2,88 mln zł dostępne od ręki. W wariancie pełnym faktor przejmuje dodatkowo ryzyko niewypłacalności kontrahenta, a finansowanie nie obciąża scoringu w BIK.
Ile to kosztuje w relacji do marży
Przy średnim wykorzystaniu finansowania na poziomie 2,5 mln zł przez 12 miesięcy, stawce bazowej WIBOR 3M 3,85% i marży ustalanej indywidualnie roczny koszt odsetkowy to rząd 150-160 tys. zł. Do tego gwarancja zamiast gotówki, około 4-10 tys. zł rocznie.
Alternatywą jest niestartowanie w przetargu albo start w mniejszym. Kontrakt na 8 mln zł przy marży 8% to 640 tys. zł marży, więc koszt finansowania pochłania mniej niż jedną czwartą tej kwoty i umożliwia realizację, która bez niego byłaby poza zasięgiem. Firma z poukładanym finansowaniem kontraktów prowadzi dwa lub trzy projekty równolegle zamiast jednego. To dźwignia, a nie koszt.
Co zmieniło się w 2026 roku
- Próg stosowania Prawa zamówień publicznych wzrósł ze 130 tys. do 170 tys. zł od 1 stycznia 2026 r. Część mniejszych zleceń wychodzi spod reżimu ustawy.
- Od 12 lipca 2026 r. działa ustawa o certyfikacji wykonawców zamówień publicznych. Udział jest dobrowolny, certyfikat ważny od roku do trzech lat, ale nie zwalnia z wadium ani nie obniża zabezpieczenia.
- Polityka zakupowa państwa na lata 2026-2029 rekomenduje skracanie terminów zapłaty do 7 lub 14 dni oraz szersze stosowanie zaliczek i płatności częściowych. To rekomendacja, nie obowiązek, ale warto się na nią powoływać przy negocjowaniu warunków umowy.
Jak to wygląda w Fineoo
Prefinansowanie kontraktu do 50 mln zł. Środki na zakup materiałów i surowców, wynagrodzenia, rozliczenia z podwykonawcami i organizację zaplecza projektu. Wypłata w transzach pod harmonogram, spłata ze spływu płatności od zamawiającego, zabezpieczenie oparte przede wszystkim na cesji należności z kontraktu.
Faktoring od 100 tys. do 35 mln zł. Pełny, z przejęciem ryzyka niewypłacalności kontrahenta, albo niepełny, dla sprawdzonych odbiorców. Wypłata do 90% wartości faktury w ciągu 24 godzin, bez wpływu na scoring BIK, dostępny również dla firm z krótką historią.
Strukturę składamy pod konkretny kontrakt. Inaczej wygląda przy robotach drogowych, inaczej przy instalacjach, a jeszcze inaczej przy dostawie sprzętu. Finansujemy również transakcje o nietypowej strukturze, na które bank nie ma gotowej procedury, a decyzja jest możliwa w 24 godziny. Na start wystarczy telefon i podstawowe informacje o kontrakcie.
Masz wygrany przetarg albo szykujesz się do startu?
Sprawdzimy zapisy o cesji i zaliczce, zanim podpiszesz umowę, i ułożymy finansowanie pod konkretny kontrakt
Finansowanie kontraktu publicznego: najczęstsze pytania
Czy zabezpieczenie należytego wykonania można wnieść inaczej niż gotówką?
Tak i to wykonawca wybiera formę. Ustawa dopuszcza pieniądz, poręczenia bankowe i poręczenia kas oszczędnościowo-kredytowych, gwarancje bankowe, gwarancje ubezpieczeniowe oraz poręczenia podmiotów działających na podstawie ustawy o PARP. Formę można też zmienić w trakcie realizacji, bez zgody zamawiającego.
Kiedy zamawiający zwraca zabezpieczenie?
Do 70% w terminie 30 dni od uznania zamówienia za należycie wykonane. Pozostałe do 30% może zatrzymać na okres rękojmi lub gwarancji i zwraca je w 15. dniu po jego upływie. Przy robotach budowlanych oznacza to zwykle kilka lat.
Czy zamawiający wypłaca zaliczki na realizację zamówienia?
Prawo zamówień publicznych dopuszcza zaliczki i płatności częściowe, a w umowach zawieranych na okres dłuższy niż 12 miesięcy zamawiający ma obowiązek je przewidzieć. Wysokość i harmonogram wynikają z dokumentacji postępowania, dlatego finansowanie układa się pod konkretny kontrakt, a nie pod ogólny limit.
Czy zamawiający może ograniczyć cesję wierzytelności z kontraktu?
Tak, umowy o zamówienie publiczne często uzależniają cesję od zgody zamawiającego. Zapisy o cesji warto sprawdzić przed podpisaniem umowy, bo od nich zależy, czy finansowanie oprze się na wierzytelności, czy na innej konstrukcji, na przykład prefinansowaniu pod kontrakt.
Ile trwa uruchomienie finansowania kontraktu publicznego?
Przy komplecie dokumentów decyzja zapada zwykle w kilka dni, a wypłata następuje po podpisaniu umowy i ustanowieniu zabezpieczeń. Najwięcej czasu zajmuje analiza samego kontraktu, dlatego najlepszy moment na rozmowę o finansowaniu jest jeszcze przed podpisaniem umowy z zamawiającym.
ŹRÓDŁA
- Urząd Zamówień Publicznych i Ministerstwo Rozwoju i Technologii, sprawozdanie o rynku zamówień publicznych za 2024 r.
- Polski Instytut Ekonomiczny, „Miliardy na stole”, maj 2026.
- Ustawa Prawo zamówień publicznych, art. 439, 442, 443, 449-453 i 465.
- Ustawa z 5 sierpnia 2025 r. o certyfikacji wykonawców zamówień publicznych, Dz.U. 2025 poz. 1235.
- Rynkowe stawki gwarancji ubezpieczeniowych należytego wykonania kontraktu, dane brokerskie 2026.
